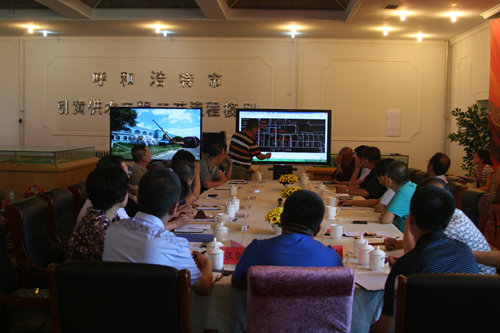

为保证金河净水厂引黄一期与引黄二期设备对接顺利完成,实现引黄供水扩建工程2015年6月30日通水,2015年6月19日下午,呼和浩特春华水务开发集团有限责任公司总经理乔力群主持召开金河水厂引黄一期与引黄二期设备对接停水协调会。引黄扩建工程建设项目部、供排水公司调度中心、客户服务中心、呼市供排水公司营业管理部等相关部门负责人参加会议。
会议听取了引黄二期扩建工程项目负责人李刚关于引黄一期与引黄二期设备对接工作施工方案,并对施工方案进行研讨。会议指出,引黄二期扩建工程是我市重点水务工程,又是缓解我市供水不足的惠民工程,目前该工程已进入引黄二期与引黄一期管道对接的关键节点,施工单位需于2015年6月23日进行停水作业,完成引黄一、二期管道连通及各类阀门、计量计的安装工作。引黄扩建工程建设项目部就停水施工作业需成立设备对接领导小组和现场调度中心,于停水时进行现场指挥协调,要求人员分工明确、点对点施工、责任到人。针对此次停水施工将可能造成的市区部分区域停水及水压不足等现象,项目部要求相关部门提前做好宣传工作,通过媒体告知市民提前蓄水,并发函告知大用户。
会议要求,引黄二期扩建工程项目部要高度重视、精心组织,进一步完善对接方案,同时建立健全应急预案,要注重方案的实用性及可操作性,对停水方案要提前演练,前期工作要准备充分,确保对接工作万无一失。各部门协同作战,紧密配合,确保停水施工作业顺利完成。
